尼日利亚变电站项目主变压器等设备安装工作高效有序推进

2026-06-29 /25

      眼下尼日利亚已全面进入雨季,持续多发的强降雨天气,给户外电气施工带来多重难题:施工现场泥泞湿滑、大件运输通行受阻、电力设备防潮防护标准严苛,各类不利因素叠加。面对重重考验,AfDB-lot1 变电站项目 Zaria 变电站施工团队在项目经理户国杰统筹带领下,主动迎难而上,优化施工组织、多方统筹协调,站内电气安装各项工序稳步高效开展。

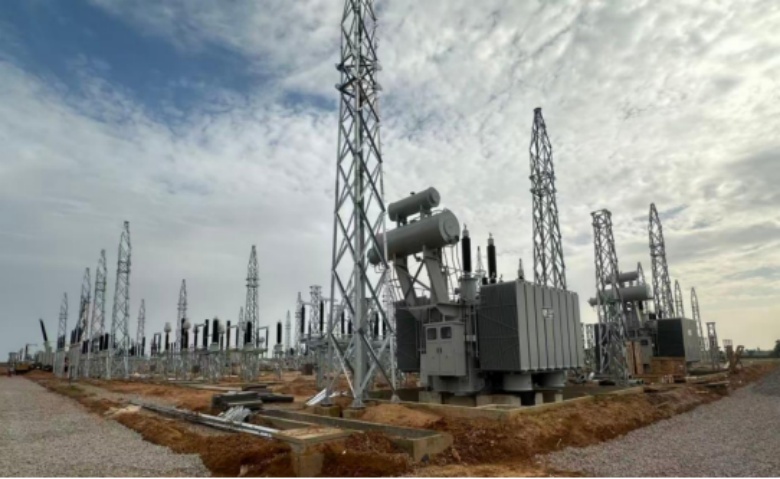

132KV区域大面图

      现场多点作业同步铺开,各工序有序衔接。1 号 330kV 主变散热片、冷却风机、油枕、升高座、高压套管等构件全部安装到位;2 号 330kV 主变散热片、风机、油枕已吊装就位,当前正推进套管及各类附属配件装配。配套设备施工同步提速:330kV 区域电抗器顺利吊装就位,高压隔离开关完成阶段性安装;132kV 区域隔离开关、设备支架、龙门架、电流互感器、电压互感器全部施工完毕;33kV 区域隔离开关、设备支架与龙门架主体结构完工。目前 132kV、33kV 作业区集中开展龙门架横梁吊装、紧固作业,多工作面并行施工,现场作业节奏井然有序。

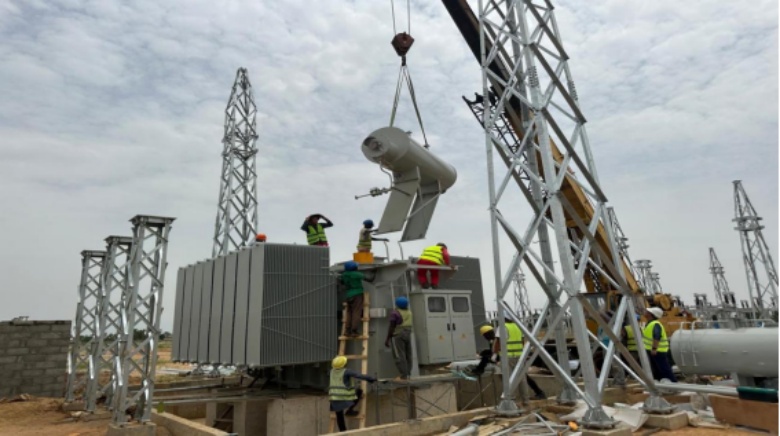

132KV变压器油枕吊装

      为保障多工序同步施工,项目部科学调配人力、机械设备资源,足额配置施工班组,统筹投入大型吊车、随车吊、高空升降平台等专业机具,同步开展主变安装、电抗器就位、电气设备装配、构支架组立、横梁组装等全链条施工。各专业工种紧密配合、流水化作业,在严守安全生产底线、严控工程施工质量的基础上,最大限度压缩施工工期。

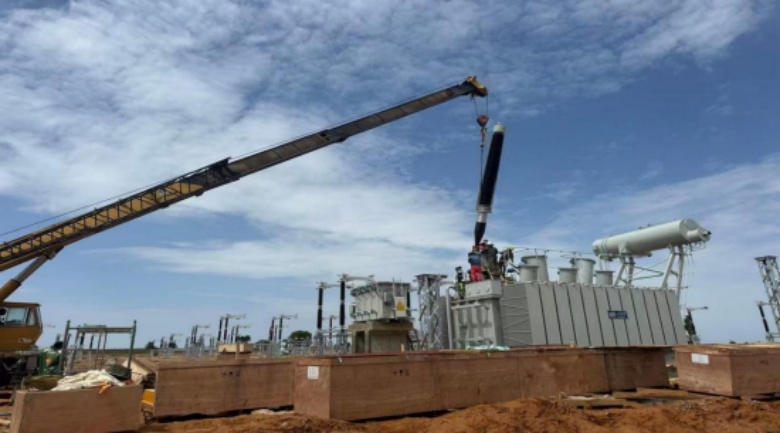

330KV变压器高压套管吊装

      后续,项目部将集中力量完成 330kV 主变剩余附件装配、抽真空注油、二次接线、设备单体调试等核心工序,同步推进剩余龙门架横梁安装、全站软母线架设工作,为变电站后续送电、系统联调联试筑牢坚实基础。

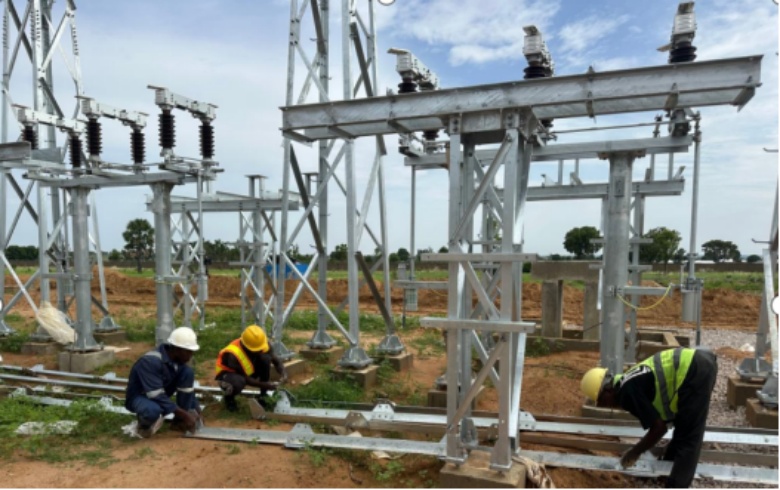

33KV区域门型架横梁地面组装

      Zaria 变电站作为 AfDB-lot1 项目核心 330kV 枢纽变电站,与同步建设的 Jaji 132kV 变电站共同搭建区域关键电力输送网络。全体参建人员秉持 “抢晴天、战雨天” 的攻坚精神,全力克服雨季施工阻碍,全速推进工程建设,力争项目早日建成投运,持续提升当地电网输电容量与供电稳定性,为尼日利亚区域经济社会稳定发展注入强劲电力动能。

      该项目是集团首个海外 330kV 变电站工程,具有重要战略意义。实现集团海外超高压变电站施工业绩突破,补齐国际化业务链条,正式具备海外 330kV 全流程施工能力,完善海外输变电业务布局。实战打造适配非洲高温雨季工况的施工管理体系,培育一批海外高压专业技术与管理人才,形成可复制的海外项目执行标准。作为非洲开发银行重点工程,高标准履约充分展现集团综合实力,在西非市场树立优质工程样板,提升品牌国际影响力。

      下一步集团将以本项目为起点,持续深耕全球电力市场,依托成熟施工实力承接更多海外高压变电工程,助力当地电网升级,持续拓展集团国际化发展版图。
