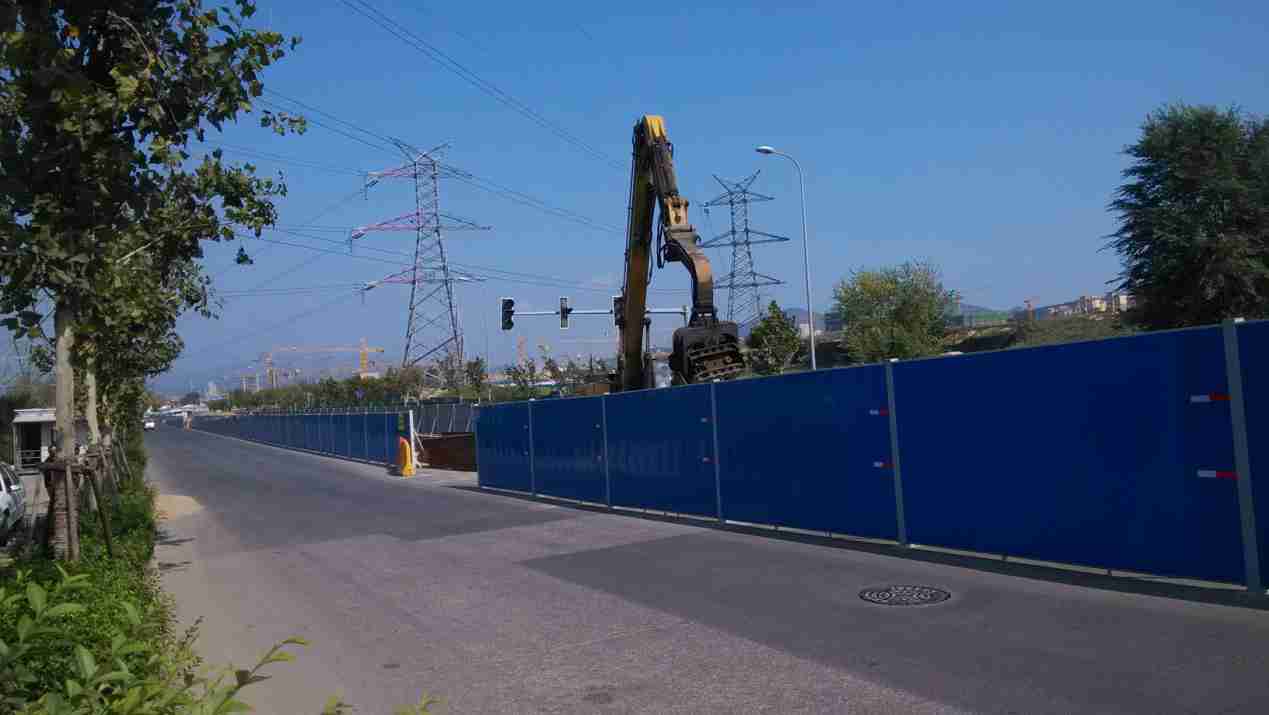

2015年11月27日,随着李山变电站东北侧围墙的破除,合肥路(海尔路-青银高速)220KV高压线下地工程北侧支线新老隧道对接施工正式启动,合肥路项目进度又迈上新台阶。
合肥路项目自启动以来,遇到诸多困难,其中包括当地社区阻挠,沟槽土质与原地勘设计不符,高压线下基坑支护难作业,道路调流方案审批遇阻,爆破手续办理不予通过等等一系列问题摆在合肥路项目部全体成员面前。但是面对困难,项目部没有退缩。二分公司实事求是,一步一个脚印,下定决心带领项目部将难题逐个击破。没有翻不过的山,没有越不过的河,项目部成员众志成城,在大家的共同努力下,合肥路项目得以顺利推进。

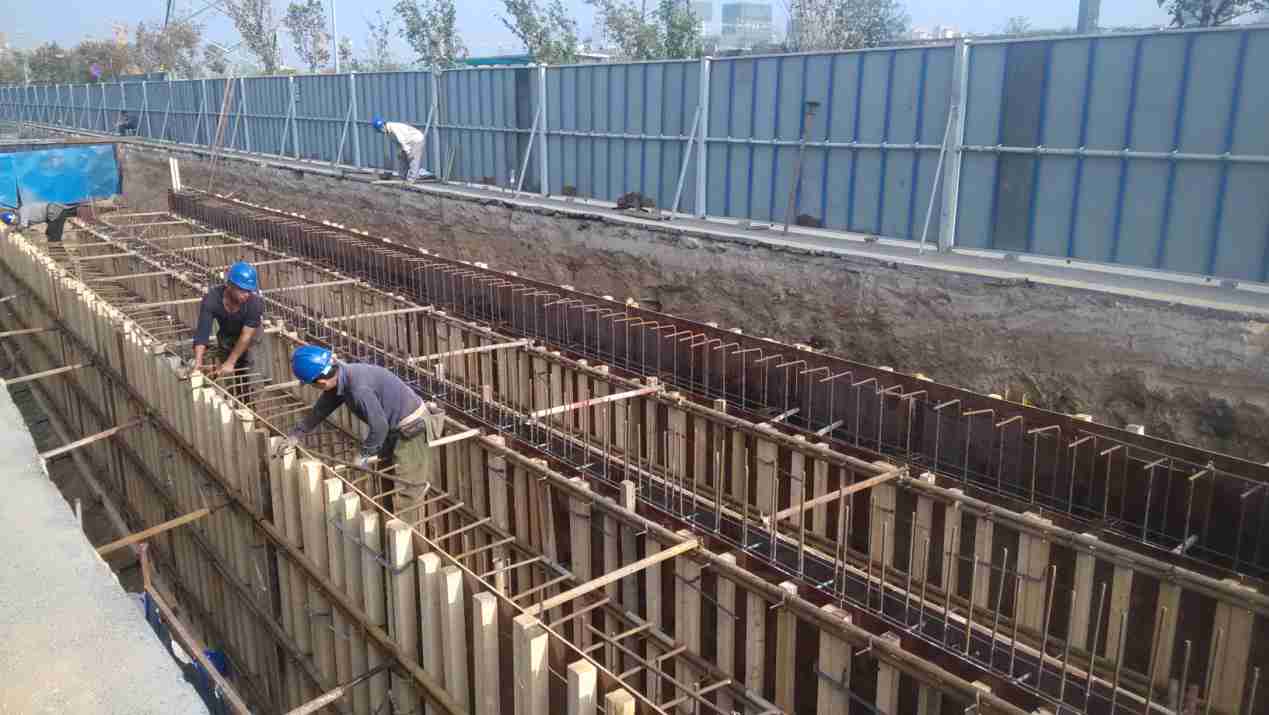

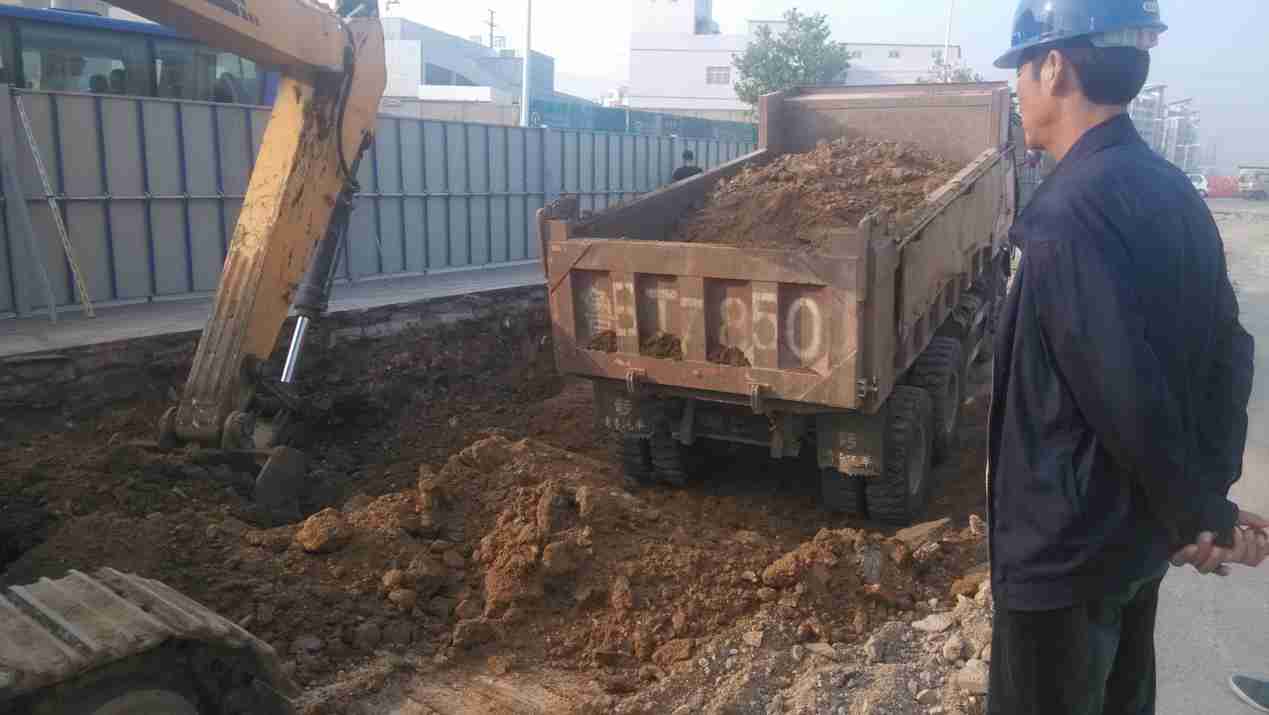

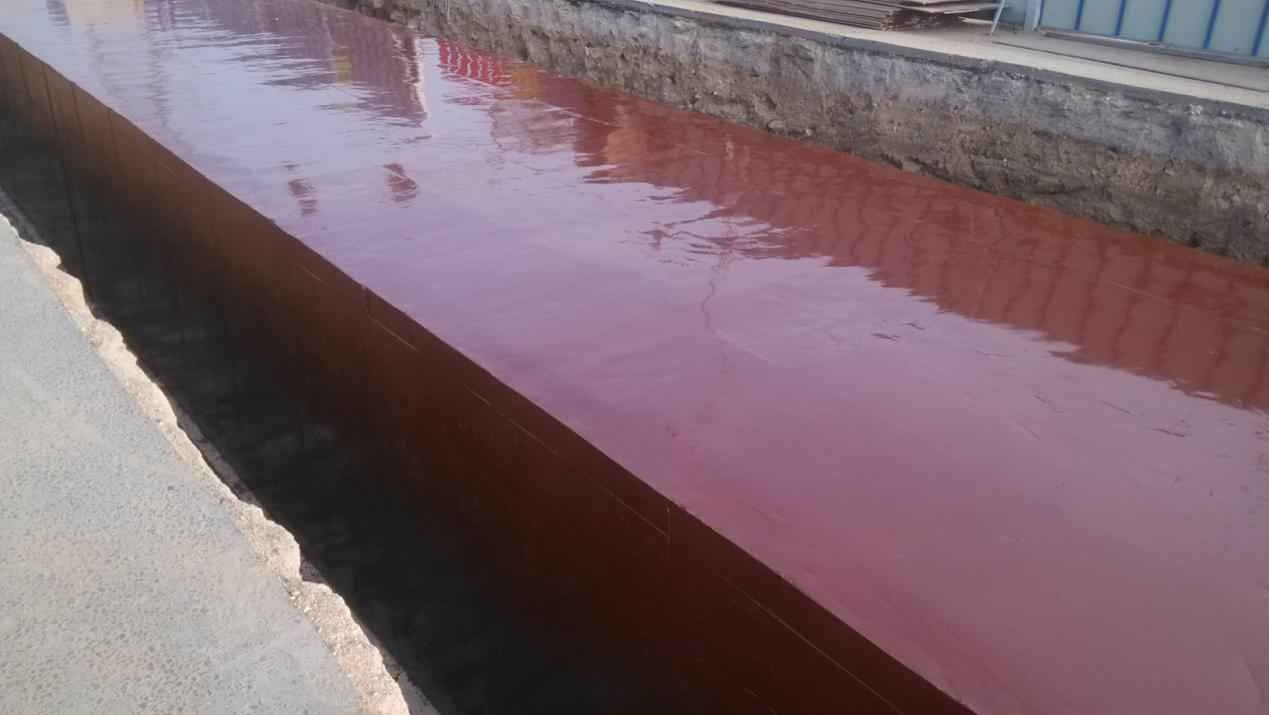

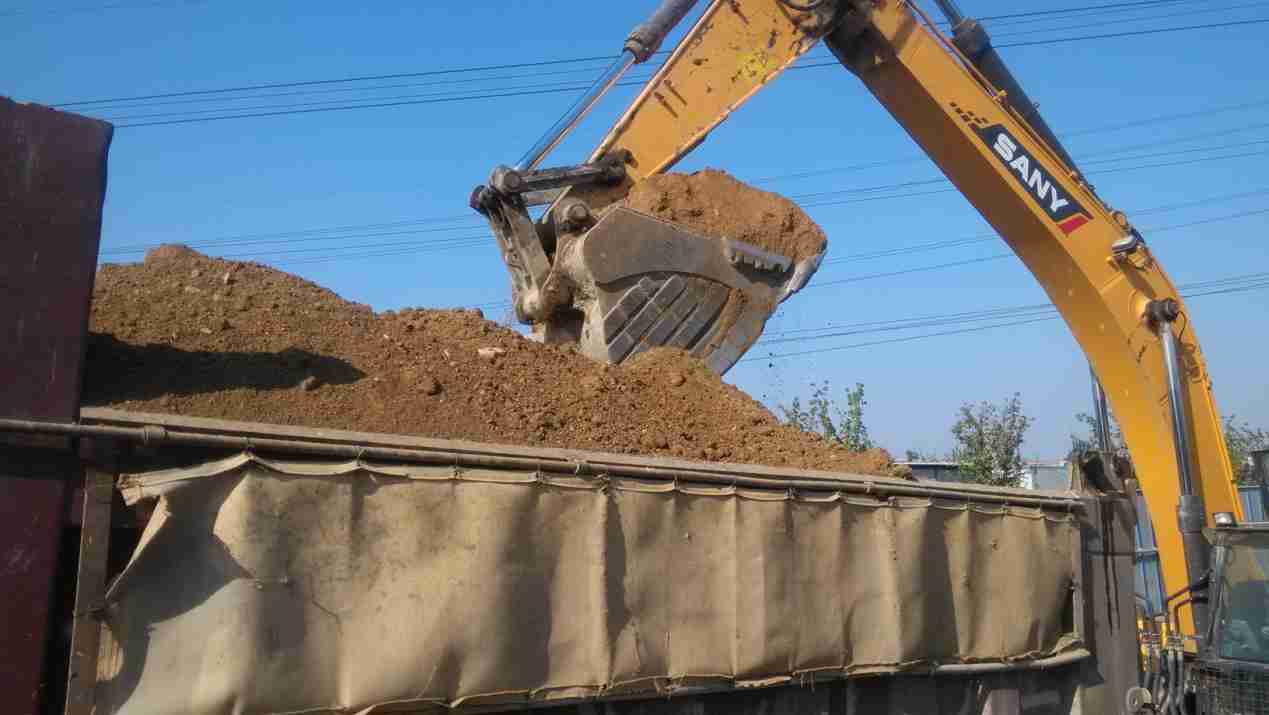

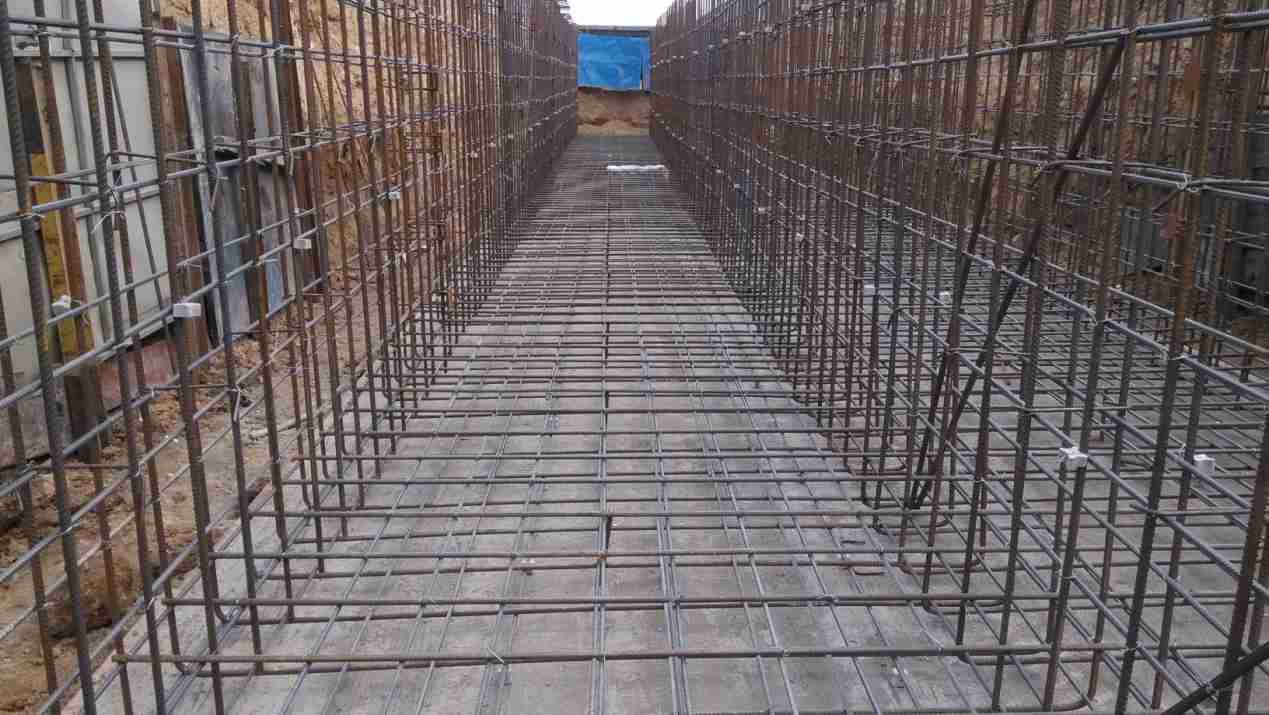

自10月中旬至今,合肥路项目保持着两天一小节,三天一大节的速度推进电缆隧道的施工。由于项目处于城市主干道,来往车辆频繁并因道路宽度局限,只能在夜间公交车线路停运后才能封闭道路进行混凝土浇筑。几乎每个深夜都能听到合肥路传来振捣棒振动的声音,那是合肥路在进行混凝土浇筑施工。一个多月的时间,合肥路项目已累计完成电缆隧道401m,浇筑混凝土约1750m³,钢筋绑扎200余吨,土方开挖约11000m³,路面及基坑拆除4300㎡。
合肥路项目的顺利推进,除了项目成员的不懈努力外,还源于公司领导的大力支持和殷切关怀。自合肥路开工伊始,公司总裁巩光磊不断帮助项目部协调各方关系,虽工作繁忙但是仍时刻关注着合肥路每日动态,指导项目部工作,为大伙的努力点“赞”;公司执行总裁孙成山、副总裁吕同占定期亲临现场,观察项目进度,提供技术指导;工会及办公室代表公司领导夜间冒雨慰问,公司考核小组定期到工地检查并指导施工,在公司的正确领导和严格要求下,项目部成员不遗余力,工程进度稳中有进。
现合肥路主线已施工至深圳路路段,正紧张有序进行深圳路段分段调流施工,西侧土石方爆破手续已顺利办理。合肥路项目部定当齐心协力,众志成城,为公司上交一份满意的答卷。
